Merhaba arkadaşlar. Bir tablo hazırlıyorum.
Hazırladığım tablo üretim yaptığımız firmamızda;
Gelen sipariş adetinin, günlük üretilen adete bölümü sonucunda çıkan gün sayısının işe başlanan tarihe ilave edilerek işe başlanan tarih ile bitiş günü arasındaki günleri takvim üzerinde dolgulu şekilde belirtmeyi amaçlayan bir tablodur.
Fakat firmamız hafta sonu çalışmamaktadır. İlave edilen gün sayısının hafta sonunu kapsamaması gerekmektedir. Sadece hafta içine ilave ederek takvimde gözükmelidir.

Şuan iş günü formüllerini ayarladım fakat bitiş tarihini istediğim gibi ayarlayamıyorum. Kullanmam gereken formül ne olacaktır? Yardımlarınızı bekliyorum. Teşekkürler.


Merhaba @alioney öncelikle hoşgeldiniz. C2 de Başlangıç Tarihi ---- D2 de işgünü süresinin olduğunu varsayıyorum. Bitiş Tarihini bulmak için. Sadece Hafta Sonları ise İŞGÜNÜ... HaftaSonları ve Resmi Tatiller dahilse İŞGÜNÜ.ULUSL işlevlerini kullanmanız gerekiyor.

Kod:
İndirmek için giriş yapmanız gerekmektedir.
(1 satır)

Kod:
İndirmek için giriş yapmanız gerekmektedir.
(1 satır)

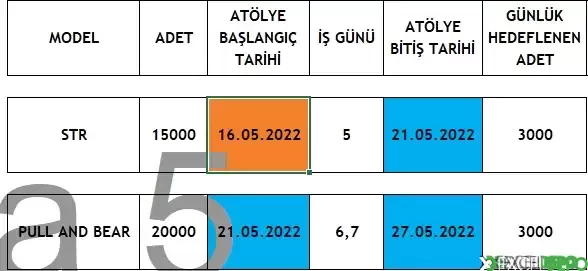

Örnek dosya ektedir. Bahsetmek istediğim pazartesi başlanan bir işe 5 iş gününde bitmesi planlanıyor. Pazartesi ve cuma arası dolgulu gözükmesi gerekirken bir sonraki haftanın pazartesinde bitiyor olarak algılıyor.


Ekli dosyalar

B59-H70 arasını mouse ile seçip aşağıdaki koşullu biçimlendirme formülünü tanımlayın. Böylece hafta sonlarını renksizleştirmiş olursunuz. Dosyanız ektedir. İnceleyiniz.

Kod:
İndirmek için giriş yapmanız gerekmektedir.
(1 satır)


Ekli dosyalar

Çözüm
