Üretim Süresine Göre Makine Bitiş Tarihi Hesaplama

Üretim Süresine Göre Makine Bitiş Tarihi Hesaplama

Üretim Süresine Göre Makine Bitiş Tarihi Hesaplama

Makine İşlerini Vardiya Saatleri ve Çalışılmayan Günlerle Planlama​

Bu çalışma kitabı, parça başına üretim süresi ve üretilecek adet üzerinden toplam işlem dakikasını hesaplar. Üretim başlangıç tarihi ve saati, günlük çalışma başlangıcı ile bitişi ve çalışılmayan gün listesi birlikte kullanılarak tahmini tamamlanma zamanı bulunur. İki görünür sayfa vardır: hesaplama ve takvim. Kaynaktaki makine ve parça kodları ile tarihli üretim satırları öğretici örnektir. Dosya bir makineden canlı veri almaz, üretim sistemine bağlanmaz ve gerçek işletme kapasitesini kendiliğinden ölçmez.
Yeni revizyon, başlangıç saatinin ve işlem dakikasının iş günlerine taşınmasındaki aritmetik hatayı düzeltir. Özgün formülde sıfır dakika bile başlangıç saatinden farklı bir saat üretebilmekteydi. Yeni hesap, çalışma saatleri arasındaki günlük kapasiteyi kullanır ve kalan süreyi sonraki uygun güne aktarır. Negatif süre veya adet gibi belirli geçersiz girdiler için açık kontrol mesajı gösterilir. Özgün dosya indirme geçmişinde korunur; revizyon ayrı sürüm olarak eklenir.

Hesaplama Sayfasındaki Üretim Satırları​

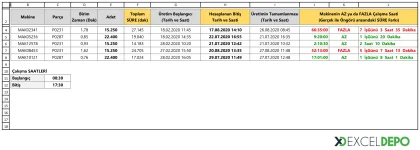

Hesaplama sayfasında B sütunu makine, C sütunu parça açıklamasını taşır. D sütununda birim zaman dakika olarak, E sütununda adet bulunur. F sütunundaki çarpım bu iki girdiden toplam işlem süresini üretir. Mevcut örnek beş üretim satırından oluşur. Makine kodunun yazılması ayrı bir kapasite tablosundan hız bilgisi getirmez; hesaplamaya esas hız D hücresindeki manuel değerdir.
Birim zamanın hangi kapsamı temsil ettiği belirlenmelidir. Kaynak çarpım formülü yalnız birim dakika ile adedi birleştirir. Hazırlık, kalıp değişimi, mola, fire veya bakım için ayrı katsayı bulunmaz. Bu süreler üretim modeline dahil edilecekse kullanılan birim sürenin kapsamıyla tutarlı değerlendirilmelidir. Dosyada bulunmayan bir verimlilik çarpanı veya otomatik duruş kaydı varmış gibi sonuç yorumlanmamalıdır. Birim sürenin kesirli dakika olması desteklenir; örneğin yarım dakika gerçek hesap testlerine dahil edilmiştir.
G sütunu üretim başlangıcının tarih ve saatini içerir. H sütunu hesaplanan bitişi gösterir. I sütunu gerçek üretimin tamamlandığı tarih ve saat için manuel alandır. J, K ve L sütunları tahmini ve gerçek tamamlanma arasındaki farkı değerlendirir. Böylece aynı satırda planlanan işlem süresi ile sonradan girilen gerçekleşme zamanı karşılaştırılabilir. Gerçek tamamlanma alanı makine bağlantısından doldurulmaz; kullanıcı tarafından yazılır.

Günlük Çalışma Saatlerinin Etkisi​

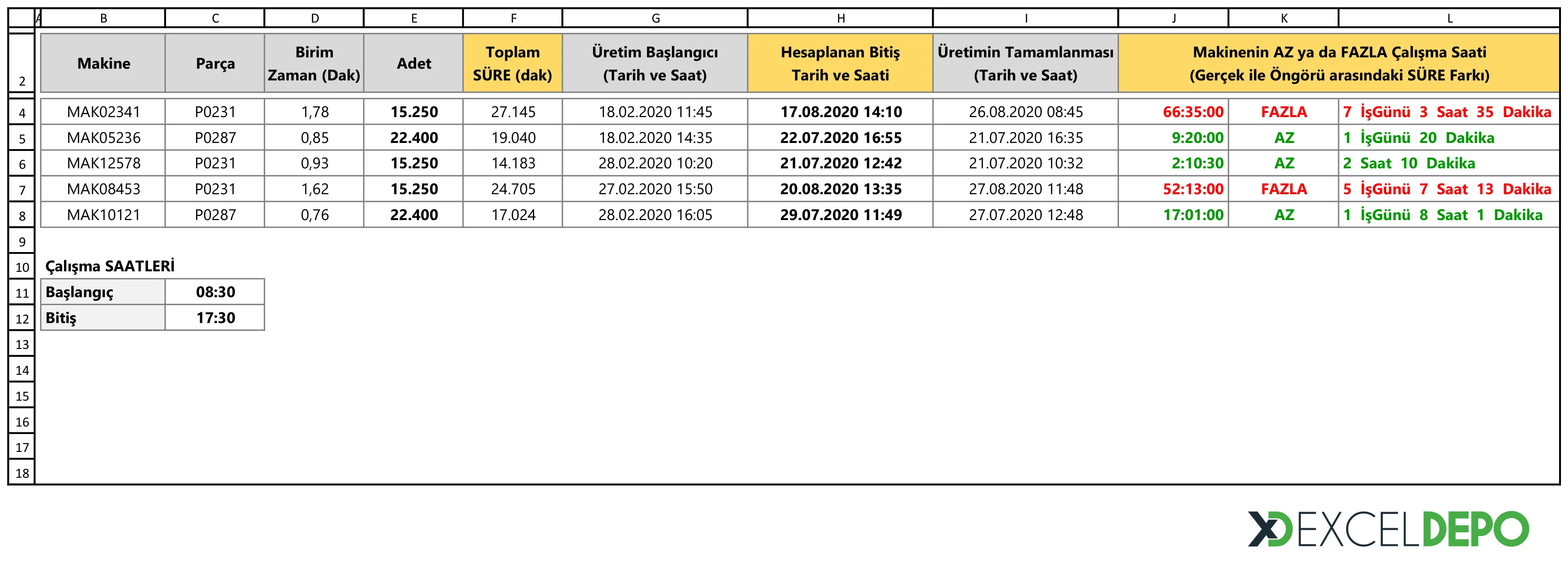

C11 ve C12 hücreleri günlük çalışma başlangıcı ile bitişini belirler. Kaynak örneğinde bu saatler sekiz otuz ve on yedi otuzdur. İki saat arasındaki fark bir günün kullanılabilir çalışma süresidir. Revizyon bu hücreleri sabit varsayımla değiştirmez; formül mevcut girişleri okur. Bağımsız testlerde farklı vardiya saatleri kullanılarak aynı iş günü taşıma mantığının yeni kapasiteyi izlediği doğrulanmıştır.
Başlangıç zamanı çalışma saatinden önceyse hesap çalışma başlangıcına alınır. Çalışma bitişinden sonraki saatler günlük aralığın sonuna sınırlandırılır; pozitif işlem süresi sonraki uygun güne taşınır. Başlangıç tarihi hafta sonuna veya takvimdeki çalışılmayan bir güne denk geliyorsa üretim ilk uygun iş gününün başlangıcından hesaplanır. Sıfır işlem süresi için normalize edilmiş başlangıç noktası korunur. Bu davranış, kaynakta ayrı bir fazla mesai takvimi bulunmadığı anlamına gelir.
Tam günlük kapasiteyi dolduran işin bitişi aynı günün çalışma sonuna yerleşir. Kapasiteyi bir dakika aşan işlem kalan bölümünü sonraki iş gününde tamamlar. Bu sınır, yalnız takvim gününe dakika eklemekten farklıdır. Cuma günü çalışma sonuna yakın başlayan bir iş hafta sonunu atlayabilir. Hesaplanan bitiş saati yorumlanırken günlük çalışma aralığı ve çalışılmayan tarihler birlikte kontrol edilmelidir; sadece toplam dakika hücresine bakılması yeterli değildir.

Takvim Sayfasındaki Tarih Listesi​

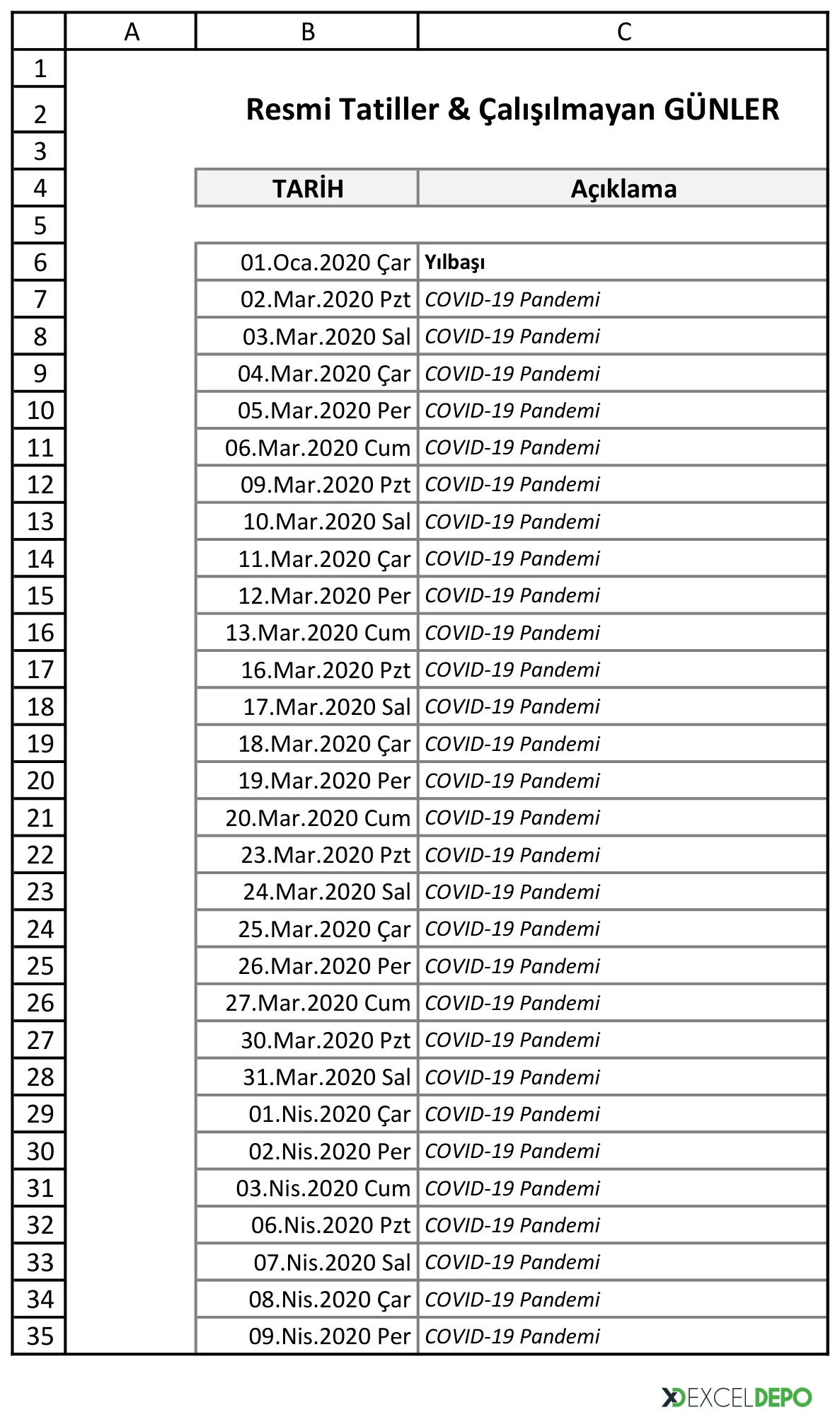

Takvim sayfasının B sütununda çalışılmayan tarihler, C sütununda bunların açıklamaları bulunur. Kaynakta iki bin yirmi yılına ait resmî tatil etiketleri ve pandemi duruşu örnekleri yer alır. Bu liste tarihsel bir çalışma senaryosudur. Güncel yılın tatilleri, güncel mevzuat veya bir işletmenin gerçek duruş planı otomatik olarak getirilmez. Tarihlerin hangi üretim dönemi için kullanılacağı ayrıca kontrol edilmelidir.
Hesaplama formülleri B6 ile B109 arasındaki tarih aralığını kullanır. Listeye yeni tarihler eklenirken bu sınır dikkate alınmalıdır. Açıklama metni olayın nedenini anlatır; hesaplamada esas alınan değer tarih hücresidir. Tarih gibi görünen metin ile gerçek Excel tarihi aynı değildir. Aynı şekilde yalnız açıklamanın değiştirilmesi çalışma gününün hesap dışına çıkmasını sağlamaz. Kullanılan tarihler ve formül aralığı birlikte incelenmelidir.
Hafta sonu düzeni WORKDAY.INTL ve NETWORKDAYS.INTL işlevlerindeki mevcut bir koduyla belirlenir. Bu kod cumartesi ve pazarı çalışılmayan gün sayar. Revizyon farklı bir hafta düzeni veya çok vardiyalı üretim modeli eklemez. Gece yarısını geçen vardiya bu iki giriş saatinin basit farkından oluşan modele uygun değildir; bitiş saati başlangıçtan büyük olmalıdır. Uygun olmayan saat sırası için kontrol mesajı gösterilir.

Tahmini ve Gerçek Tamamlanmayı Karşılaştırma​

I sütunundaki gerçekleşme zamanı, H sütunundaki tahminle karşılaştırılır. K sütunu FAZLA, AZ veya aynı zamanı gösteren işareti verir. J sütunu iki zaman arasındaki çalışma süresi farkını Excel gün kesri olarak hesaplar. Bu sayı doğrudan ondalık saat değildir; hücre biçimi ve L sütunundaki metin görünümüyle birlikte yorumlanmalıdır. Erken ve geç tamamlanma yönü K alanında ayrı gösterilir.
L sütunu farkı iş günü, saat ve dakika bileşenleriyle ifade eder. INT, MOD, HOUR ve MINUTE işlevleri kaynak metin düzenini besler. Revizyon bu metin yapısını kaldırmaz. Geçersiz girdiden dolayı H alanı kontrol mesajı taşıdığında J, K ve L boş bırakılır; böylece hata mesajı gerçek bir bitiş tarihi gibi başka aritmetiğe aktarılmaz. Bu koruma negatif birim süre veya adet, uygun olmayan vardiya aralığı ve tarih değeri olmayan başlangıç için uygulanır.

Formüller ve Revizyonun Kapsamı​

Çalışma kitabında yirmi beş formül vardır ve bu sayı korunmuştur. F hücrelerindeki çarpımlar değişmemiştir. H satırları çalışma günü taşımasını yeniden düzenler; J, K ve L satırlarına kontrol mesajı durumunu ele alan korumalar eklenmiştir. IF, OR, ISNUMBER, INT, MOD, MIN ve MAX bu koşulları ve süre parçalarını oluşturur. Hesaplama için makro veya dış veri bağlantısı gerekmez; dosyada VBA bulunmaz.
Onarım yalnız hesaplama sayfasının XML parçasındaki ilgili formülleri ve onların eski önbellek sonuçlarını değiştirir. Diğer çalışma kitabı parçaları özgün baytlarıyla korunmuştur. Sayfa isimleri, takvim verileri, görünüm ve mevcut özellikler silinmemiştir. Gerçek Excel testlerinde sıfır, kısa, tam vardiya, vardiyayı aşan ve kesirli süreler; hafta sonu, tarihsel duruş listesi ve farklı çalışma saatleri ayrı ayrı sınanmıştır. Gerçek tamamlanmanın tahminden erken veya geç olması da kontrol edilmiştir.

Dosyanın Kullanımı ve Görsel Kapsam​

Önce dosyanın bir kopyası saklanır. Birim dakika, adet, başlangıç tarihi ve saati girilir; günlük çalışma saatleri ve takvim kapsamı kontrol edilir. Hesaplanan bitiş anlamlıysa gerçek tamamlanma zamanı I sütununa yazılarak fark değerlendirilir. Birden fazla iş aynı makine kodunu taşısa bile dosya otomatik sıra ataması yapmaz. Satırlar arasında kaynak kapasitesi veya çakışma optimizasyonu bulunmadığından paralel işler ayrı planlama gerektirir.
Galeri iki görünür sayfanın okunabilir alanlarını gösterir. Üretim tablosunun bütün mevcut satırları ve takvim listesinin temsilî bölümü gerçek Excel uygulamasından alınmıştır. Bütün tarih listesi indirilebilir çalışma kitabında bulunur. Kapak tematik bir üretim planlama görselidir; işletmeye ait gerçek üretim ölçümü olarak sunulmaz. Dosya öğretici çalışma saati hesabı içindir; canlı üretim takibi ve güncel resmî takvim bağlantısı sağlamaz.
  • uretim-suresine-gore-makine-bitis-tarihi-hesaplama-hesaplama.webp
    151.1 KB · Görüntüleme: 7
  • uretim-suresine-gore-makine-bitis-tarihi-hesaplama-takvim.webp
    158.3 KB · Görüntüleme: 5

52779 tarafından daha fazla dosya

Detaylar
Yazar
52779
İndirme
68
Görüntüleme
7,855
İlk sürüm
Son güncelleme
SHA-256
489f7a37cb4ec12db890216a5b5df48563dc89f1741a2082f07b7090fd00ca8e

Puanlar

5.00 Oylama 1 İnceleme

En son güncellemeler

  1. Vardiya içindeki süre taşımasını ve geçersiz girdi kontrolünü düzeltme

    H4:H8 üretim bitiş formülleri gerçek vardiya aralığı ve çalışılmayan günlerle süre taşıyacak...
